Tuyến đường dây 500kV Lào Cai – Vĩnh Yên, công trình truyền tải điện trọng điểm quốc gia, đang được gấp rút thi công trên toàn tuyến. Mặc dù gặp nhiều thách thức do thời tiết mùa mưa sắp đến, các nhà thầu và đơn vị điều hành vẫn đang tăng tốc từng hạng mục, nỗ lực về đích đúng hạn.
Toàn tuyến đã bàn giao mặt bằng, móng cột “về đích” đầu tháng 6
Theo ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1, kiêm Giám đốc Ban điều hành Dự án đường dây 500kV Lào Cai – Vĩnh Yên, đến nay toàn tuyến đã thi công xong 236 móng cột, 156 vị trí khác đang triển khai. Dự kiến, đến đầu tháng 6, toàn bộ phần bê tông móng chờ trên tuyến sẽ hoàn tất – đánh dấu bước ngoặt quan trọng để chuyển sang giai đoạn dựng cột và kéo dây.
Không đợi đến khi toàn bộ móng hoàn thành, Ban Quản lý dự án đã chỉ đạo triển khai đồng thời các hạng mục khác. “Hiện đã có 25 vị trí hoàn tất dựng cột, 36 vị trí khác đang trong quá trình thi công. Các nhà thầu cũng đang đẩy nhanh việc vận chuyển cột lên các vị trí móng, sẵn sàng lắp dựng ngay khi điều kiện cho phép”, ông Khải cho biết.
Về công tác bồi thường, giải phóng mặt bằng – vốn là “nút thắt” thường gặp với các dự án truyền tải điện – đến nay cũng cơ bản được tháo gỡ. Tại cả 4 tỉnh tuyến đường dây đi qua gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, toàn bộ 468 vị trí móng đã được bàn giao mặt bằng. Riêng tại tỉnh Yên Bái, địa phương đã kiểm đếm xong 86/90 vị trí, dự kiến hoàn thành chi trả đền bù vào đầu tháng 6, đủ điều kiện để kéo dây đúng tiến độ.
Dự án được triển khai đúng thời điểm miền Bắc bước vào mùa mưa – giai đoạn tiềm ẩn nhiều rủi ro cho công trình hạ tầng. Ban Quản lý dự án đã chủ động yêu cầu các nhà thầu xây dựng phương án thi công mùa mưa, bao gồm giải pháp bơm hút nước, gia cố tạm thời các tuyến vận chuyển, sử dụng xe đặc chủng để vận chuyển vật tư đến các vị trí khó tiếp cận.
“An toàn cho công trình và con người tiếp tục là ưu tiên hàng đầu. Các vị trí có nguy cơ sạt trượt đã được đánh giá kỹ, có phương án thi công an toàn đi kèm”, ông Khải nhấn mạnh.
Công trình trọng điểm quốc gia – quyết tâm về đích

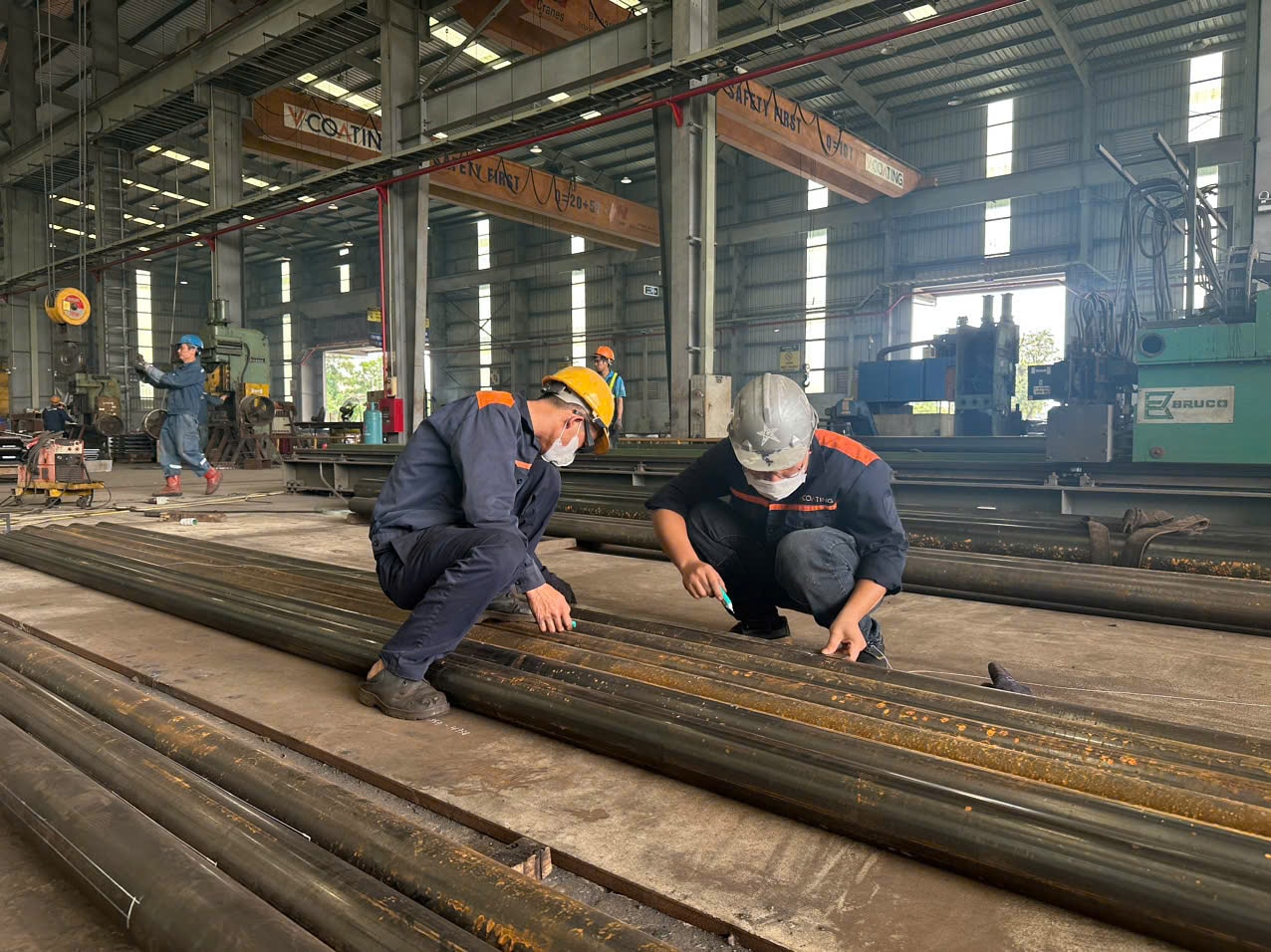

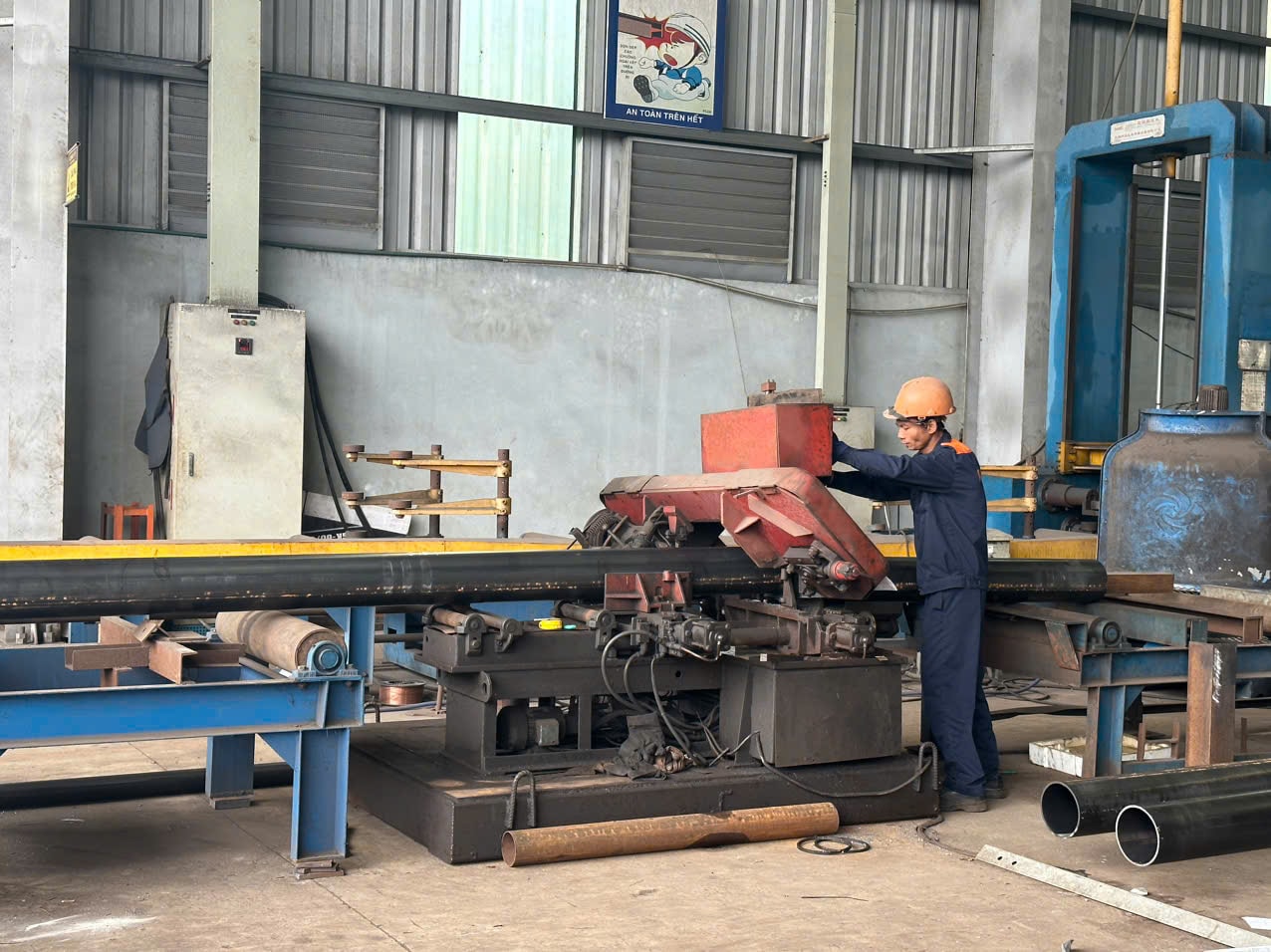

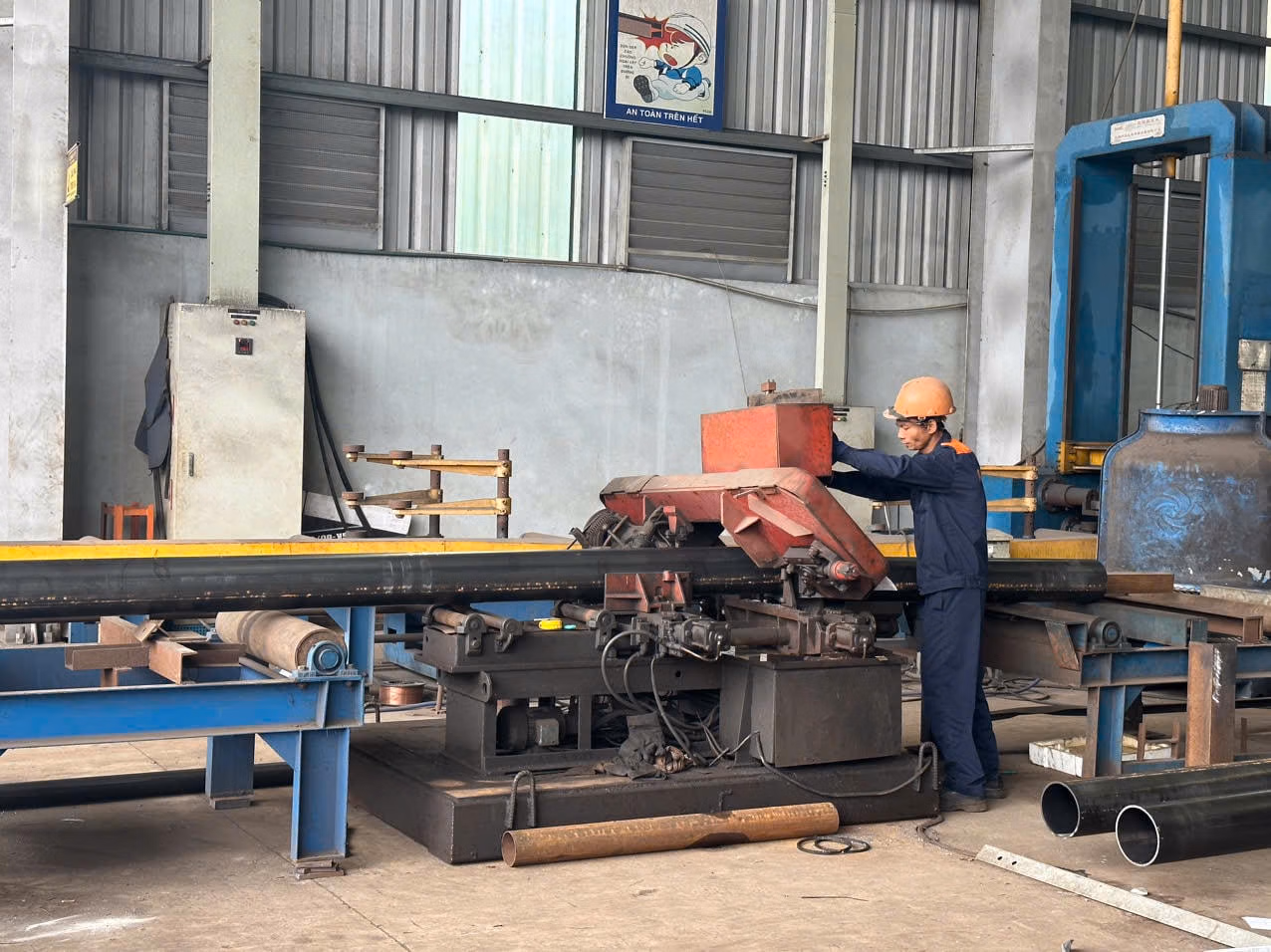

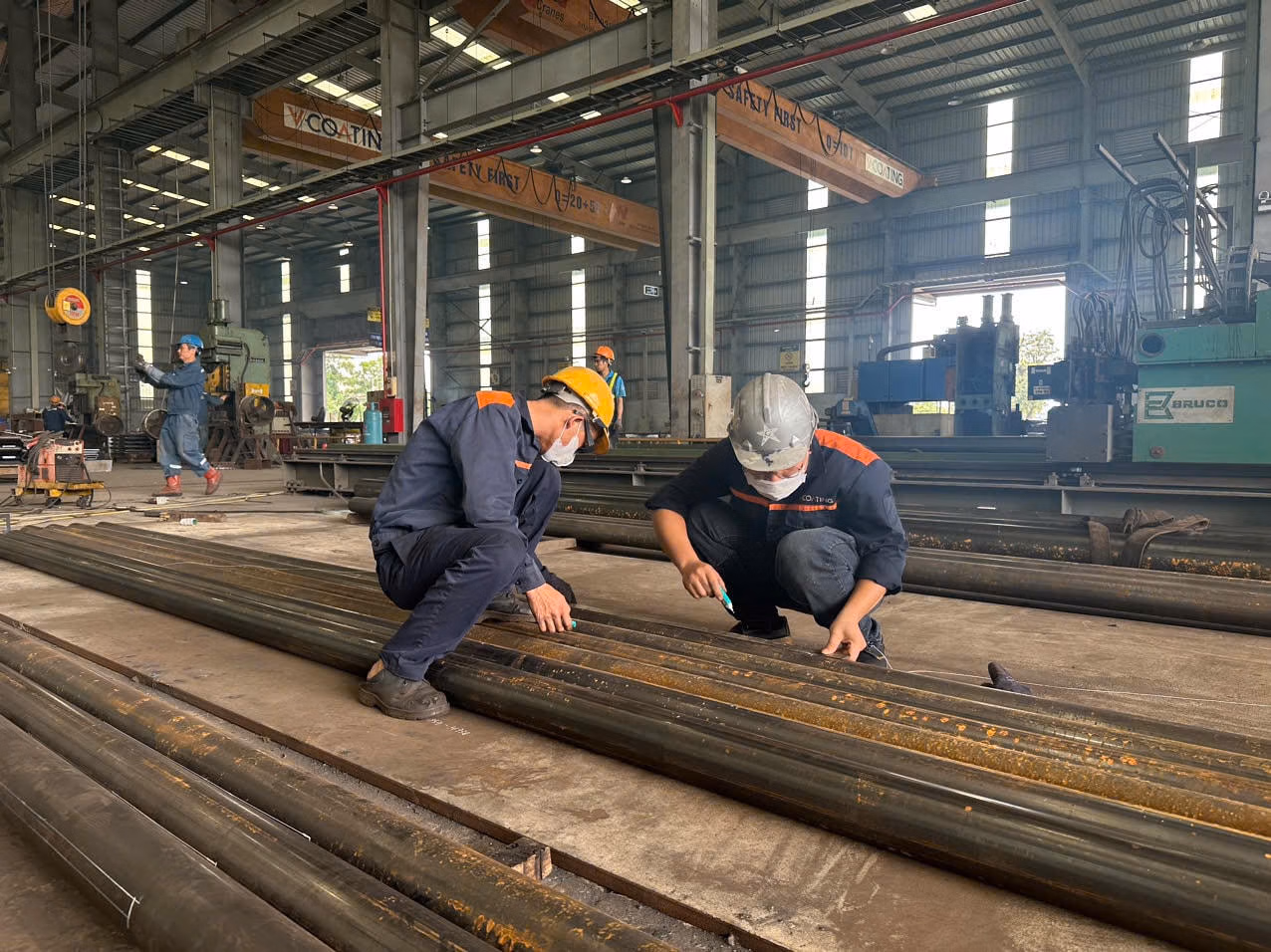

Song song với thi công móng, công tác sản xuất và vận chuyển cột thép – một trong những yếu tố quyết định đến tiến độ chung của dự án – đang được đẩy nhanh. Các nhà máy sản xuất cột thép hoạt động hết công suất để hoàn thành đơn hàng trước mùa mưa cao điểm.
Ông Vũ Văn Nam, Giám đốc Công ty Cổ phần Cơ khí Thương mại Xây lắp điện 4 (COLAVI), đơn vị tham gia 4 gói thầu của dự án cho biết: “Chúng tôi đã bàn giao toàn bộ cột thép của gói thầu số 4 và số 5; gói thầu số 2 hiện đã giao 18/23 vị trí, dự kiến hoàn thành toàn bộ vào ngày 5/6; gói số 9 cũng đang về đích với tiến độ tương tự”.
Tổng khối lượng cột thép mà đơn vị này đảm nhận là khoảng 8.500 tấn cho 82 vị trí móng và phần mở rộng Trạm 500kV Vĩnh Yên. Ông Nam cho biết chuyến hàng cuối cùng sẽ được giao vào ngày 24/6 – vượt tiến độ 20–25 ngày so với kế hoạch.
Đặc biệt, đây là một trong những dự án đầu tiên sử dụng cột thép ống theo tiêu chuẩn mới của Tập đoàn Điện lực Việt Nam (EVN). Do vậy, khâu chuẩn bị vật tư, đặc biệt là phần nhập khẩu, gặp nhiều khó khăn. “Chúng tôi đã phải huy động toàn bộ lực lượng, chia ca làm việc 24/7 để đảm bảo yêu cầu tiến độ”, ông Nam nói.
Một nhà thầu lớn khác tham gia dự án là Công ty Cổ phần Việt Vương. Ông Nguyễn Hồng Thắng, Phó Tổng Giám đốc công ty cho biết đơn vị này đang đảm nhận sản xuất và lắp dựng cho 128 vị trí móng, tổng khối lượng lên tới 14.500 tấn cột thép.
“Dự án này có đặc điểm mới là gộp cả sản xuất và xây lắp trong cùng một gói thầu. Nhờ đó, việc phối hợp giữa nhà máy sản xuất và đơn vị thi công diễn ra nhịp nhàng, cột được chuyển thẳng đến vị trí móng ngay khi hoàn thành, không để xảy ra tình trạng 'móng chờ cột' hay 'cột chờ móng' như trước đây”, ông Thắng nhận định.
Hiện tại, Việt Vương cũng đang chạy hết công suất với mô hình “3 ca 4 kíp”, dự kiến toàn bộ cột sẽ hoàn thành tại nhà máy trước ngày 20/6.
Dự án đường dây 500kV Lào Cai – Vĩnh Yên là công trình truyền tải điện cấp bách, đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, giao EVN làm chủ đầu tư, Ban Quản lý dự án Điện 1 làm đại diện chủ đầu tư.
Tuyến đường dây có chiều dài 229,5 km, đi qua địa bàn 4 tỉnh: Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc, với tổng cộng 468 vị trí móng và tổng mức đầu tư hơn 7.410 tỷ đồng. Điểm đầu tuyến là Trạm biến áp 500kV Lào Cai, điểm cuối là Trạm 500kV Vĩnh Yên.
Với sự vào cuộc đồng bộ của các đơn vị chủ đầu tư, nhà thầu, địa phương và lực lượng thi công, dự án đang đi đúng tiến độ, mở ra kỳ vọng hoàn thành đúng thời hạn – góp phần bảo đảm an ninh năng lượng cho miền Bắc và tăng cường truyền tải công suất từ các trung tâm năng lượng khu vực Tây Bắc về hệ thống điện quốc gia.
